进行二次管网改造。

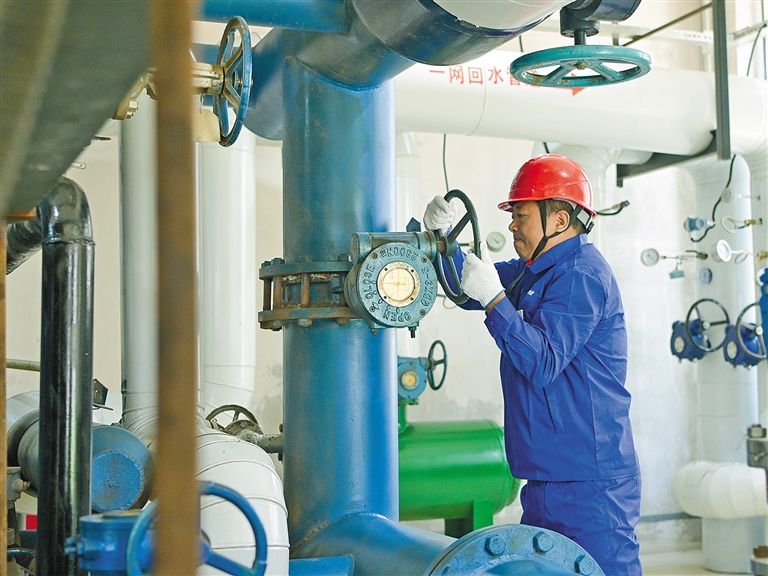

对供热设施进行检修。
开展访民问暖活动。
在热力站内更换设备。
更换老旧小区供热管道。
抓紧施工,保障按时供暖。
“供热运行前用户需要注意什么?”
“家中暖气片部分不热该如何处理?”
“不使用暖气为什么还要交固定费用?”
……
供暖季临近之际,一场访民问暖活动在呼和浩特市兴隆小区的户外长廊展开。呼和浩特科林热电有限责任公司工作人员与居民们围坐在一起,现场解答供热相关问题,普及供热常识。
日前,呼和浩特市住建局全面启动供热前各项准备工作,从设备检修、管网维护、服务优化、应急储备等多方面发力,并持续开展访民问暖活动,累计入户3.3万户,筑牢“温暖防线”。

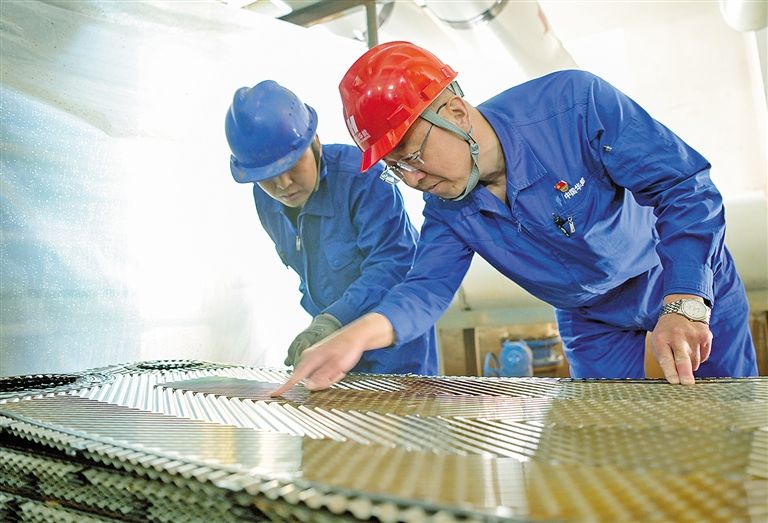

在印象江南换热站,工作人员正在清洗板式换热器的板片,为供热启动做最后准备。印象江南小区的供热管网前期已进行全面排查,换热器清洗完毕后将具备供热条件。

在新城区邮电南巷,工作人员加紧推进二次管网施工作业。呼和浩特科林热电有限责任公司热网部副部长张利平介绍:“此次改造将解决水科院住宅楼末端供热质量差、投诉多的问题,缩短供热半径,提升供热质量。”
通过增加换热机组、维修庭院和楼栋管道、更换阀门、清洗疏通滤网等方式,呼和浩特市系统提升89个“50件投诉以上”居民小区供热质量,维修改造换热站172个,计划9月底全部完成,具备供热条件。
“本供暖期计划9月25日开始一网管线注水,10月1日小区二网注水,10月10日升温升压开始供暖,10月15日实现全部小区正常达标供暖。”呼和浩特热电厂副厂长马学军表示,“我们将全力保障供热安全,提升供热质量,做好服务工作,确保百姓温暖过冬。”(文/草原云·正北方网记者 李卓 图/草原云·正北方网记者 孟和朝鲁)
